内装デザイン 2026.06.12

A工事・B工事・C工事とは?内装工事の工事の費用負担と発注者の区分について解説

A工事・B工事・C工事とは?内装工事の工事の費用負担と発注者の区分について解説
この記事のポイント

工事区分ごとの責任と負担の明確化:内装工事はA・B・Cの3区分に分かれており、特に「発注者はビルオーナー、費用負担者はテナント、工事業者はビル指定」となるB工事(空調や防災設備など)は、価格競争が起きにくく見積もりが高騰しやすい構造的な罠があります。

本契約前の「特約交渉」と「C工事化」が減額の鍵:賃貸借契約を結んだ後に工事区分の変更や減額を求めることは不可能なため、必ず契約締結前に工事区分表を精査し、影響が少ない項目をテナント自由発注の「C工事」へ移管させる特約交渉を行う必要があります。

論理的な「対抗見積もり」による減額査定:指定業者の言いなりにならず、自社指定の内装施工会社(ReAirなど)に実勢相場に基づいた対抗見積もりを作成してもらい、書面で単価や諸経費の重複を指摘・減額交渉をすることで、品質を落とさず数百万円規模のコストカットが可能です。



オフィスや店舗の物件を借りて内装工事を進める際、避けて通れないのがA工事・B工事・C工事という工事区分の取り決めです。この区分を正しく理解していないと、ビルオーナー側から提示された高額な見積もりをそのまま受け入れてしまい、数百万円単位の予期せぬ損失を被ることがあります。この記事では、各工事区分の定義からコスト削減の交渉術、会計実務まで現場感覚に即して詳しく解説します。

知らないと数百万円の損?店舗・オフィス出店時に絶対に押さえるべき3つの工事区分

商業ビルやオフィスビルにおける内装工事は、建物の構造や設備の安全性を維持するために、工事ごとに発注者や費用負担者、業者の選定権が厳格にルール化されています。これらのルールを総称してA工事・B工事・C工事と呼びます。出店や移転の総予算を正しくコントロールするためには、まずこの3つの区分が持つ特性と境界線を正確に把握することが不可欠です。

実務において最も重要な判断基準となる、発注者と費用負担者の組み合わせをまとめた表は以下の通りです。

工事区分 発注者 費用負担者 工事業者選定権 主な施工対象設備
A工事 ビルオーナー ビルオーナー ビルオーナー 建物の外壁、躯体、共有階段、基幹設備
B工事 ビルオーナー テナント(入居者) ビルオーナー(指定業者) 空調ダクト、防災設備、給排水主管の変更
C工事 テナント(入居者) テナント(入居者) テナント(自社指定業者) 店舗内装仕上げ、照明、什器、個別サイン

ビル共有部とテナント専有部を切り分ける施工境界線の実務的な見極め方

内装工事の実務においてトラブルの引き金になりやすいのが、B工事とC工事の施工境界線です。一般的にテナント専有部(自社が借りた室内空間)の内部で行う工事はすべてC工事と思われがちですが、実際には建物の安全インフラに直結するシステムが含まれる場合、専有部内であってもB工事に指定されます。この切り分け基準を施工境界線と呼びます。

具体例を挙げると、室内の壁紙や床のタイルカーペットを張り替える作業は、ビルの構造に影響を与えないため完全にC工事となります。しかし、室内に新しく会議室や個室を作るために間仕切り壁を立てる場合、天井にある消防法に関わる設備(スプリンクラーヘッドや火災報知器の感知器)の移設や増設が必要になり、これらの基幹システムに干渉する工事はビル全体の安全性を担保するため、オーナー指定業者が行うB工事の範囲に切り分けられます。

なぜ見積もりが高騰するのか?工事発注権と支払義務のねじれに潜む罠

B工事の見積もり金額が、市場の適正相場と比較して極端に高額化しやすいのは、発注権の所在と費用の支払義務の間に構造的なねじれが存在するためです。C工事であれば、テナントが自ら工事業者を選定し、相見積もりによる価格競争を起こすことができますが、B工事ではテナント側に工事業者を選ぶ権利が与えられていません。

発注を行うのはビルの安全を守る側のオーナーであり、施工を独占するのはビル指定の元請ゼネコンや大手サブコン(設備専門工事業者)です。価格競争の原理が働かない閉鎖的な環境であるため、指定業者は強気の価格設定を行いやすく、さらに現場管理費や諸経費が多重に計上される結果となります。テナント側は、この構造的なねじれを理解した上で、自衛のための査定手段を用意しなければなりません。

契約後の変更は手遅れ!賃賃借契約書に付属する工事区分表の事前チェック項目

物件を借りるための賃貸借契約書に署名捺印した後は、そこに記載されたすべての条項を法的に承諾したとみなされます。契約書の後方に添付されていることが多い工事区分表の内容について、契約締結後にオーナー側へ変更や減額の交渉を申し入れても、応じてもらえる可能性は極めて低くなります。そのため、契約前のリーガルチェックが決定的な分岐点となります。

前テナントの仕様を引き継ぐ居抜き物件に隠された原状回復の落とし穴

初期投資を抑える目的で、前のテナントの内装や厨房設備がそのまま残された居抜き物件を選んだ場合、工事区分表に潜む退去時の特約条項を慎重に確認する必要があります。居抜き物件の契約書には、前テナントが設置した造作やB工事部分の撤去義務(原状回復義務)が、新しく入居するテナントへそのまま引き継がれる旨が明記されているケースが多いためです。

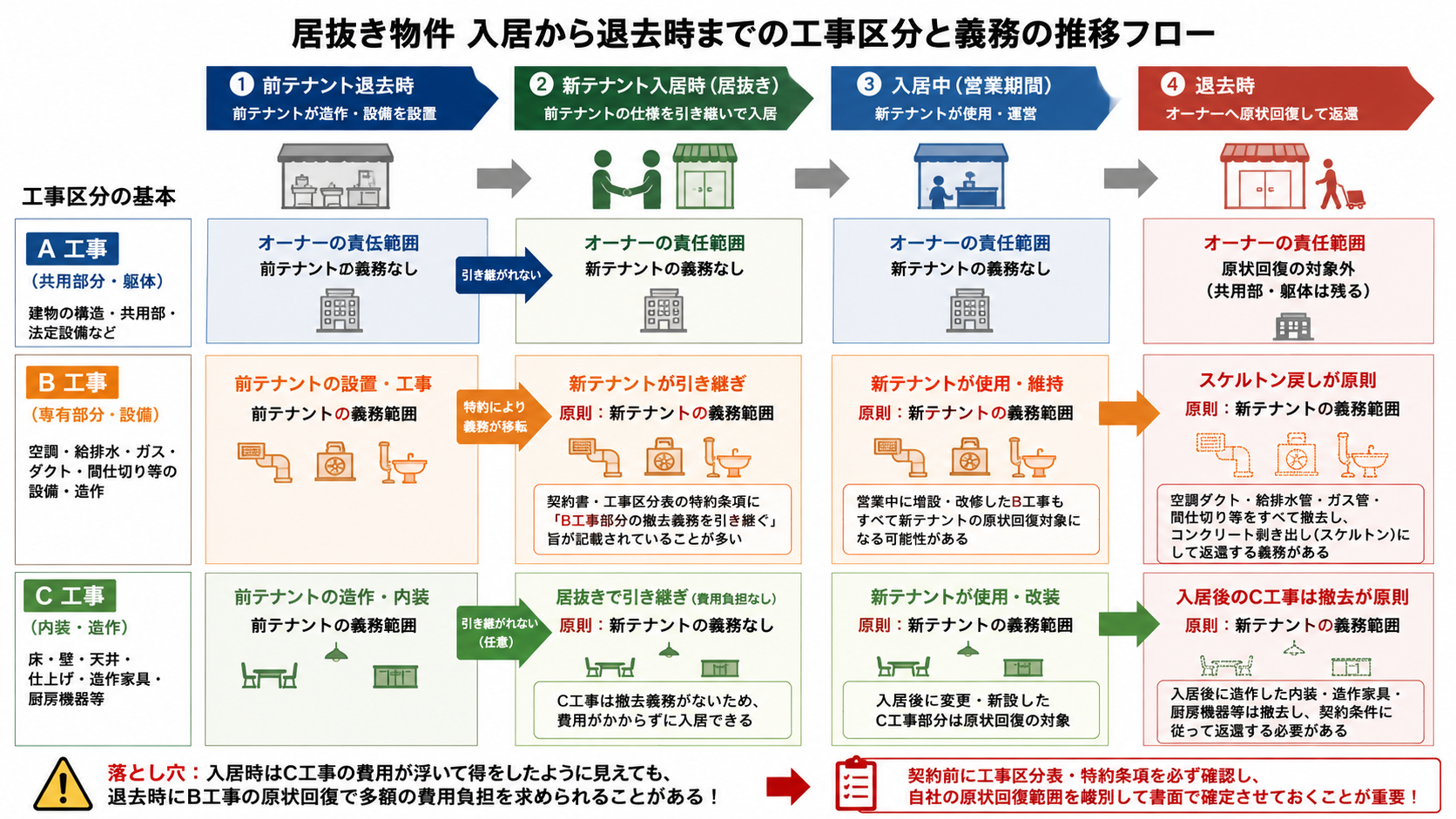

図:居抜き物件入居から退去時までの工事区分と義務の推移フロー

入居時はC工事の費用が浮いて得をしたように見えても、将来店舗を閉めて退去する際には、前テナントがB工事で増設した空調ダクトや給排水管の撤去、コンクリート剥き出しの状態(スケルトン戻し)にする工事を、すべてオーナー指定の高額なB工事業者で行うよう求められ、退去時に多額の費用負担を突きつけられる落とし穴があります。契約前にどこまでが自社の原状回復範囲になるのかを峻別し、書面で確定させておく必要があります。

指定業者以外への発注でコストを下げる!C工事への切り替え交渉の段取り

B工事にかかる総コストを下げる最も効果的なアプローチは、工事区分表にB工事として記載されている項目のうち、ビルの基幹システムへの影響が比較的軽微な作業を、テナント側が自由に業者を選べるC工事の範囲へ移管させるよう契約前にオーナーへ交渉することです。たとえば、専有部内の照明器具の交換や、OAフロアの床下配線用の電気配管といった作業は、交渉次第でC工事に変更できる余地があります。

交渉を行う段取りとしては、入居申込書(書面)を提出するタイミングで、「内装仕上げに付随する電気・照明配線工事は、オーナー側の監理(安全確認)のもと、テナント指定のC工事会社による施工を条件とする」といった一文を特約として盛り込むよう申し入れます。オーナー側の資産保全基準を害さない施工計画を提示することで、C工事化への承諾を引き出しやすくなり、結果として全体の工事費用を劇的に抑制することが可能になります。

後からの税務調査も怖くない!A・B・C工事の正しい資産区分と会計実務

内装工事に投資した多額の費用は、支払って終わりではなく、確定申告や決算における適切な会計処理が求められます。特にB工事やC工事は、他人の所有物である賃借建物に対して行う投資であるため、固定資産の勘定科目仕訳や減価償却の耐用年数の選定を誤ると、後からの税務調査で経費否認(修正申告と追徴課税の対象)を受けるリスクがあります。法的に正しい仕訳の実務を押さえましょう。

テナント側が固定資産に計上すべき勘定科目と耐用年数の正しい判定基準

自社が費用を負担したB工事およびC工事の造作・設備は、建物の所有権がビルオーナー側にあったとしても、実質的にその設備を利用して経済的便益を得るテナント側の固定資産として計上し、減価償却を行う必要があります。実務上は、施工内容に応じて建物(造作)と建物附属設備(電気・給排水・空調等)の2つに正しく切り分ける必要があります。

国税庁の「耐用年数(建物附属設備)」の判定基準に照らし合わせると、電気設備や給排水設備、衛生設備、冷暖房空調設備は、原則として耐用年数15年を用いて定額法で償却を行っていきます。ただし、賃貸借契約において「契約期間の満了時に原状回復をして退去することが定められており、かつ契約更新が原則として行われない」といった、一定の契約条件(特例要件)を完全に満たしている場合に限り、実際の賃借期間(例:5年契約なら5年)を耐用年数として短期間で償却を進める仕訳が税務上認められます。勘定科目の分類表は以下の通りです。

施工・工事内容 適切な勘定科目 法定耐用年数の原則
間仕切り壁の新設、床タイルカーペット施工、天井仕上げ、クロス張り 建物(建物造作) 賃借建物の構造や用途に応じて合理的に推定(実務上は10〜15年等)
コンセント増設、スイッチ配線、給排水管の引き込み、エアコン室内機設置、換気ダクト工事 建物附属設備 原則として15年(構造や設備の種類により一部変動あり)

そのリフォーム費用は一括損金にできる?修繕費と資本的支出の境界線

オフィスの部分的な改修や、退去に伴う補修を行った際、その支出をその期の経費として一括で処理できる修繕費(損金算入)にするのか、それとも資産として計上し複数年かけて減価償却する資本的支出にするのかの切り分けは、法人の税負担に大きな影響を与えます。法人税法の基本的な原則として、建物の維持管理や「原状の回復」のための支出は修繕費と認められます。

具体的には、破損した床の補修や、退去時に行うスケルトン戻しのためのB工事解体費用は、現状維持のための費用であるため、全額をその期の修繕費として一括損金処理できます。しかし、改修によって「オフィスの機能性を従来よりも向上させる(例:高機能な防音壁への変更や空調の馬力増設)」工事を行った場合は、建物の価値を高める資本的支出とみなされ、一括損金にはできず固定資産への計上が義務付けられます。物件の契約形態や施工規模によって税務上の最適解は細かく変化するため、税務調査での否認リスクを未然に防ぐためにも、設計が確定した段階で顧問税理士などの専門家へ事前に仕訳の相談を入れておくことが、健全な財務運営を行う上での確実な予防策となります。 C工事会社への相談。 C工事。

言いなり発注は絶対NG!B工事の見積もりを適正価格へ引き下げる減額査定の手順

ビルオーナー指定の工事業者から送られてくるB工事の見積書は、前述の構造的な理由から、相場よりも高額に膨らんでいるケースが極めて多く見られます。ここで提示された金額に対して、何もアプローチをせず「言いなり」のまま発注してしまうのは経営上、大きな損失です。プロの視点に基づいた正しい減額査定の手順を踏むことで、施工のクオリティを維持したまま、数百万円規模のコストカットを勝ち取ることが可能です。

高額なマージンを見抜く!指定業者の見積書にある諸経費や労務費の査定ポイント

B工事の見積書を査定する際、最初にチェックすべきなのは個別の建材単価ではなく、見積書の後半に記載されていることが多い諸経費(現場管理費・一般管理費)の項目です。大手ゼネコンが指定業者の場合、実際の施工を行う下請けの専門業者(サブコン等)の見積もりに対して、自社の利益や経費となるマージンを上乗せしているため、諸経費の比率が総額の20%〜30%を超えているケースが多々あります。

また、労務費(職人の人件費)の「人工(にんく:職人1人が1日働く際の上限単価)」の単価設定が、国土交通省が発表している公共工事設計労務単価などの市場適正相場と比較して、極端に高く算出されていないかを検証します。さらに、夜間工事や休日工事が計画されている場合、割増料金の適用される時間帯や実工期スケジュールが、見積書上の人工数と正しく整合しているかを精査することが、不当な上乗せを見抜くための査定ポイントです。

自社指定の内装会社を巻き込んだ相見積もりで不当なコストを是正する要領

指定業者に対して口頭で「高すぎるから安くしてほしい」と伝えるだけでは、具体的な減額は引き出せません。価格交渉を成功させるための唯一の武器は、論理的な根拠に基づいた対抗エビデンスの提示です。具体的には、自社がC工事を依頼する信頼できる内装設計・施工会社(ReAirなど)に同一の設計図面を開示し、C工事の単価基準での「対抗見積もり(B工事部分の査定用見積書)」を実務的に作成してもらいます。

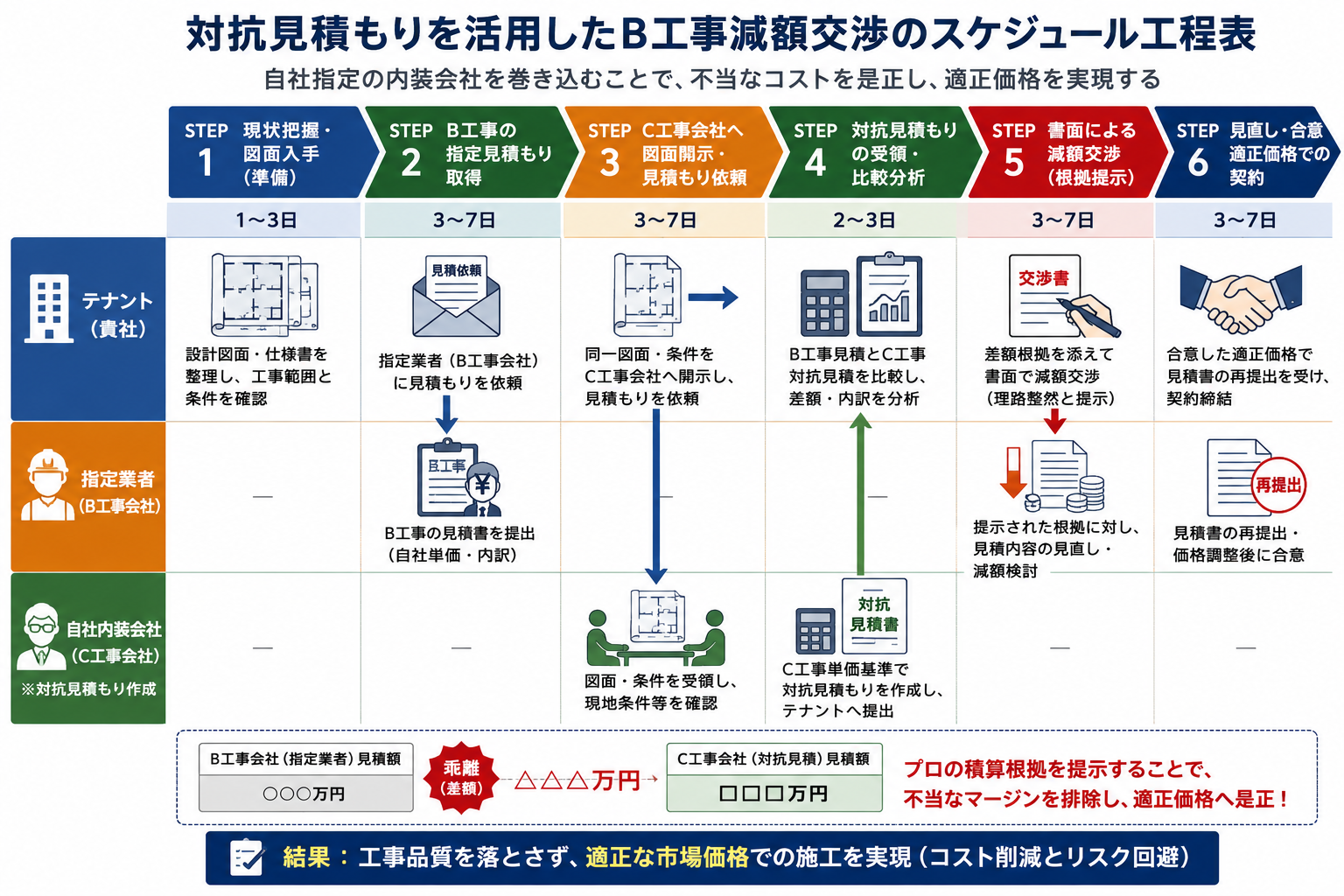

図:対抗見積もりを活用したB工事減額交渉のスケジュール工程表

そして、「弊社の指定パートナー(C工事会社)での実勢相場では、この防災配線工事は〇〇万円で施工可能です。御社の提示額とは〇〇万円の乖離(差額)があるため、単価の内訳について見直しをお願いいたします」と、書面で理路整然と突きつけます。オーナーや指定業者側も、プロの積算根拠を示されると、不当なマージンを削らざるを得なくなり、結果として工事品質を一切落とすことなく、適正な市場価格への引き下げ(価格是正)を勝ち取ることができるようになります。

よくある質問

店舗やオフィスのA・B・C工事区分に関して、企業の総務担当者や出店推進責任者から現場の実務で特によく寄せられる代表的な質問と回答をまとめました。

Q. B工事の工事業者が高すぎる場合、別の工務店に変更することはできますか?

テナント側の都合でB工事の施工業者を他社へ変更することは原則として100%不可能です。B工事の対象となる電気や空調、防災などはビル全体の安全インフラに直結しているため、オーナー側には建物の構造を熟知した「指定業者」以外に施工を許可しない正当な権利があるからです。そのため、実務における現実的なアプローチは業者の変更ではなく、提示された見積書の中身を徹底的に査定し、不当な単価や重複している諸経費を削る減額交渉にリソースを集中させることになります。

Q. 居抜き物件で入居する場合、C工事だけで開業することは可能ですか?

既存の内装をそのまま流用する場合であっても、店内に新しく個室や壁(間仕切り)を新設・変更する場合は、高確率でB工事が発生します。なぜなら、店内にパーテーションを1枚立てるだけでも、天井にある火災報知器の感知器やスプリンクラーヘッドの未警戒区域(障害物によって火災の煙や水が届かない影のエリア)が消防法上、発生してしまうからです。この防災設備の移設やヘッドの増設はビル全体のシステムに干責を伴う基幹工事となるため、ほぼすべてのビルでオーナー指定業者が行うB工事の範囲として規定されています。

Q. 工事区分や費用負担に納得がいかない場合、どのタイミングで交渉を始めるべきですか?

交渉を開始すべき唯一の絶対的なタイミングは、物件の「賃貸借契約(本契約)を締結する前」の段階です。一度契約書にサインして捺印してしまうと、付属書類である工事区分表の内容を含めてすべての条件を法的に合意したとみなされるため、契約後に変更を申し出てもオーナー側が交渉に応じる義務は一切なくなります。入居審査が進む申込書を提出する段階や、遅くとも重要事項説明を受ける前までに内装のファーストプランを持ってオーナー側と擦り合わせを行い、合意内容を契約書の特約条項に文書として明記させることが手戻りを防ぐ唯一の防衛策です。

まとめ|正しい区分理解で出店コストの最適化へ

A工事・B工事・C工事の正しい理解と工事区分表の精査は、店舗やオフィスの出店・移転にかかるイニシャルコスト、そして将来の退去時に課せられる原状回復費用を数百万円〜数千万円単位で左右する、企業の最重要の資金防衛ノウハウです。「発注者はオーナー、費用負担はテナント」というB工事特有の構造が生み出す見積もりの高騰を防ぐためには、賃貸借契約を締結する前の段階における徹底したリーガルチェックと、自社指定のC工事会社を巻き込んだ「事前の対抗見積もりによる論理的な減額査定」が唯一の実務的な解決策となります。

内装の意匠デザインの美しさを追求するだけでなく、ビルのインフラ系統(電気容量、給排水、空調、防災設備)の施工境界線を正確に見極め、行政(消防・保健所等)の手続きに手戻りのない計画を初期段階で組み立てることが、無駄な追加工事費用や工期遅延を抑える最大の鍵を握っています。物件の契約条件や引き渡し状態(スケルトン・居抜き)によって、自社が取るべき減額交渉の戦術や税務上の資産仕訳の最適解は大きく分岐するため、早い段階から技術的・法的な裏付けを持つプロのパートナーをチームに迎え入れることが、プロジェクトを成功に導く最もスマートな経営判断です。

ReAirでは、サロンや物販店舗、オフィスの洗練された空間デザイン(C工事)のご提案はもちろん、開業者さまが最も不透明さや不安を抱きやすい「ビルオーナー側との工事区分の交渉サポート」や「B工事見積書の精査・プロの積算に基づく減額査定の代行実務」まで、ワンストップで一貫して対応しております。手戻りのないスムーズな出店契約と、限られた総予算内での最高の店舗創りを実現するために、まずは物件を選定されている初期の段階から、ぜひお気軽にReAirまでご相談ください。
